深圳市中医院综合楼项目

深圳市中医院综合楼项目项目概况


深圳市中医院是一所集医疗、教学、科研、预防、保健、康复为一体的大型综合性三级甲等中医医院,是深圳市中医医疗联盟、深圳市治未病联盟、深圳市中医男科医疗技术专业联盟、粤港澳大湾区中医药临床传承创新研究中心抗痛风联盟、深圳市中医护理区域联盟牵头单位。本项目位于深圳市福田区福华路1号深圳市中医院内西北角,西侧靠福华医院,东侧紧靠门诊楼,南侧紧邻中医院生活区宿舍楼,北侧为福华路,项目建设内容为一栋综合楼和一座污水处理站。项目总投资35571.96万元,其中建安工程费用 30820.73 万元,总占地面积3750 平方米 , 总建筑面 积 48284.2 平方米,地下室3层,地上22层,建筑高度98.34米。建设单位由深圳市建筑工务署负责,BIM咨询单位由数云科际(深圳)技术有限公司承包。




项目BIM获奖介绍




深圳市中医院综合楼项目BIM技术应用

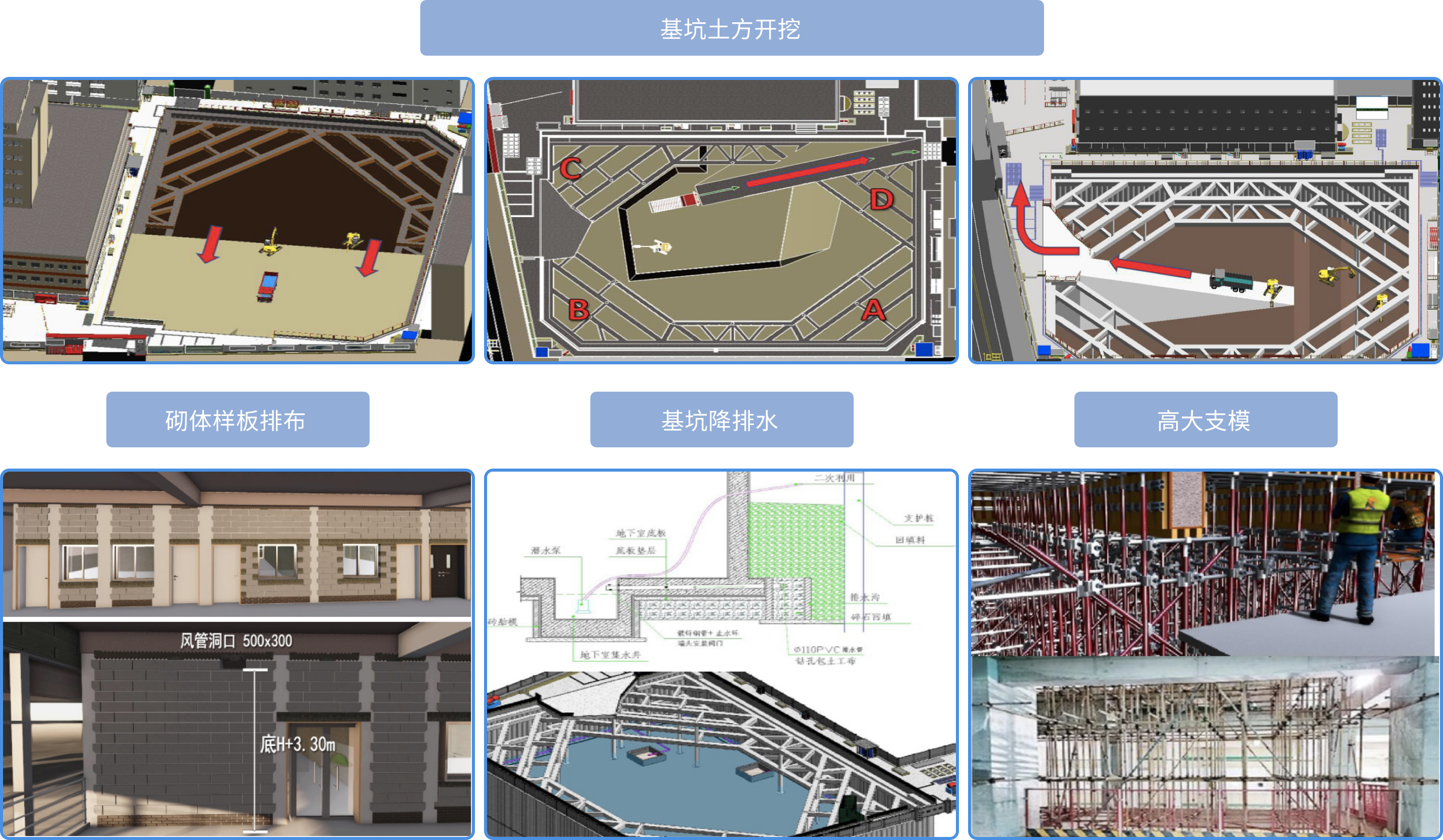

本项目于施工阶段开展 BIM 实践探索工作,历时四年。BIM技术进行了大量实践工作,在项目施工建设全过程中发挥作用,为工务署平台、标准编制和修订以及BIM 管理工作积攒了大量宝贵经验。



工程桩静载检测方案优化

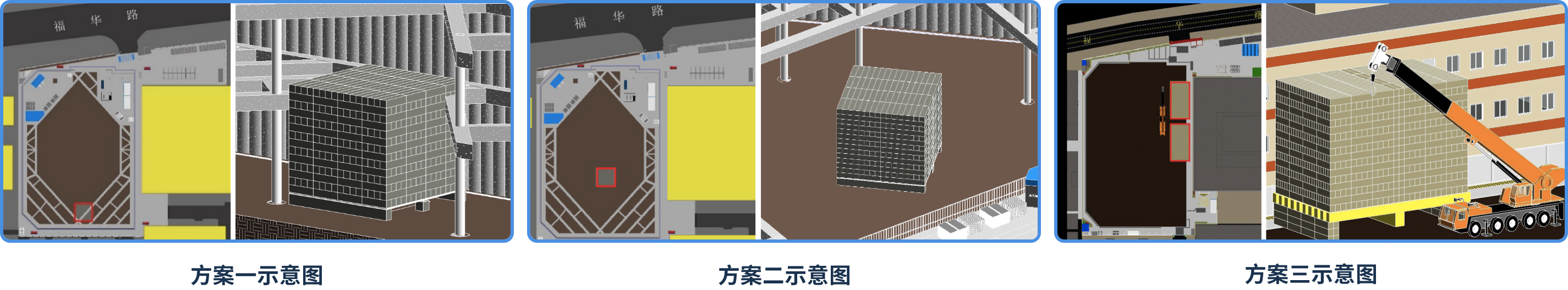

本项目位于深圳市中心,场地北侧紧邻城市干道,东西南三侧紧邻周边建筑,施工作业面有限,故需提前对工程桩静载检测进行方案模拟及优化。方案一:初步选取基坑周边具有代表处桩位进行检测。经BIM吊装模拟,发现待检测桩均分布在内支撑梁下,内支撑梁纵横交错布置,对检测试块吊装作业造成很大困难。而且第二道内支撑梁底距基坑底高度6.1m,检测试块的堆载高度为7m,无法满足检测试块的堆砌高度。方案二:选取场地中心区域桩位,避开内支撑梁影响。方案二需在土方开挖完成后经历30天才能完成全部静载试验,将影响后续承台和底板施工,且此时出土坡道已拆除,试块仅能通过吊运方式进出现场。由于场地狭小,需二次吊运,且没有足够空间停放吊车设备, 吊装难度大,危险性大。方案三:选取基坑周边具有代表性桩位,并将检测桩身混凝土加高,在土方开挖前进行静载试验。此方案与设计院、建设单位、检测中心、监理单位进行沟通确认,既保证了检测配重试块的转运和吊装安全,又不影响后续工程进度,与方案二相比为项目节省工期20 天。



基坑内支撑梁拆除

本工程为两道支撑梁及钢立柱内支撑结构,拆撑工作量大。受周边环境影响,施工空间狭小,施工难度大, 给拆撑吊车的施工站位及拆除后支撑梁的堆放、外运造成极大困难。部分区域塔吊无法直接吊运;汽车吊难以有效覆盖,拆撑过程持续时间长,基坑安全及拆撑操作安全管控难。

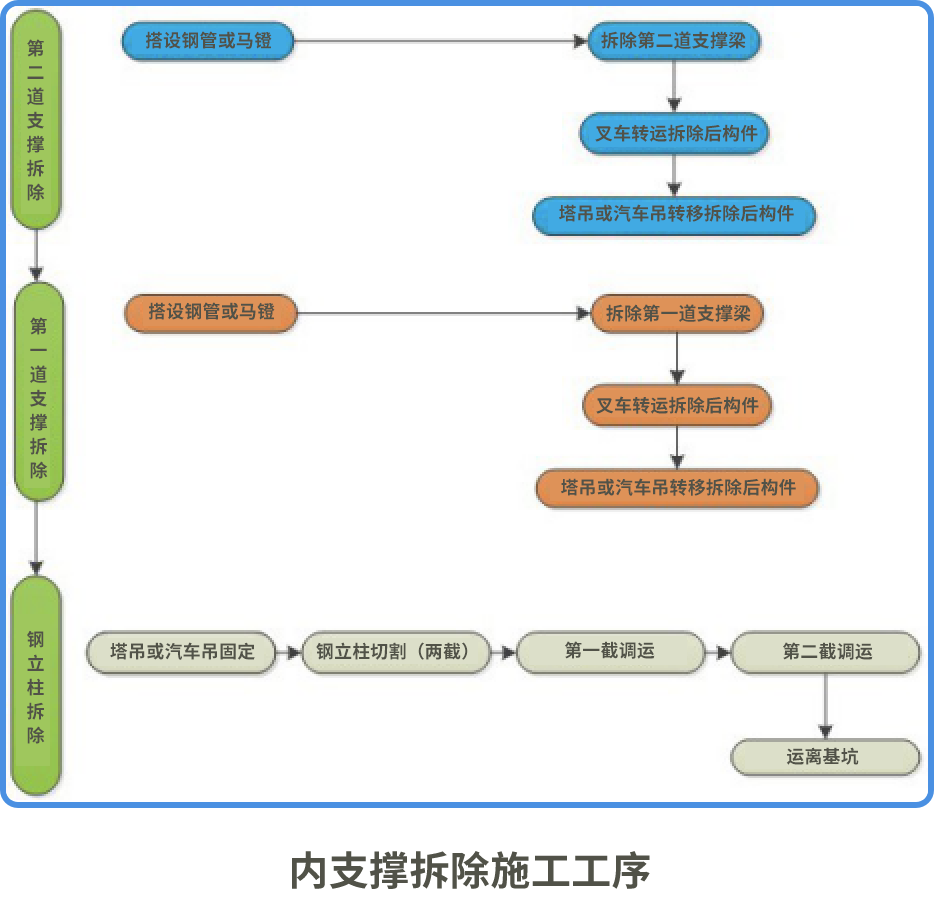

根据支撑梁拆除方案设计要求, 运用 BIM技术对整个基坑支护支撑进行分层拆除模拟验证,并在现场施工前进行内支撑拆除可视化交底。

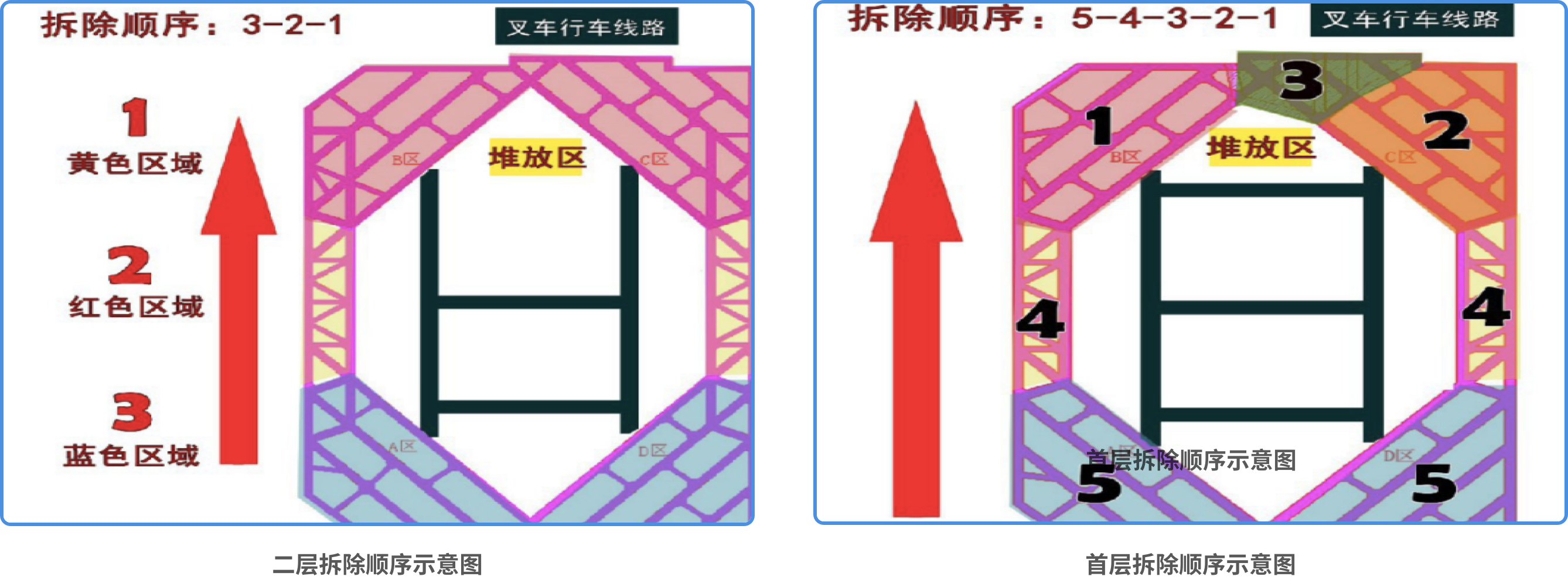

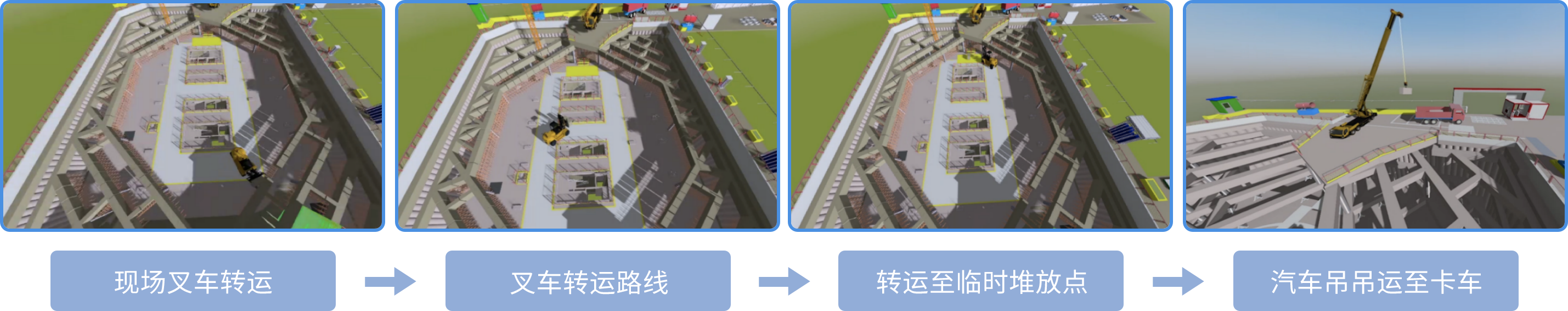

提前规划出叉车行走路线及拆除后支撑梁临时堆放点,做好安全围挡防护;用绳锯将支撑梁分段切割,通过叉车运输到堆放点,用50T汽车吊将拆除的支撑梁吊运到汽车上集中转运。




通过BIM模拟优化拆除顺序,叉车转运路线,吊车吊装点等,导出拆撑视频动画,用于施工前可视化安全技术交底,更直观有效的辅助现场施工,缩短工期4天。

项目BIM技术应用经验总结

  • 深圳市中医院综合楼项目BIM技术在实际应用中已经取得了良好的成效,实际效果主要体现在以下几个方面:
  • 1、通过BIM模拟优化后的方案与原方案对比,提高了施工质量,加快了现场的施工进度,预计缩短工期 87 天;
  • 2、经模型碰撞检查,查找图纸问题,现场施工部位一次施工成型,避免了因设计图纸问题引起的施工返工,预计缩短工期 16 天;
  • 3、BIM技术的各方面运用管理,给施工现场管理带来便利,降低了管理成本;利用三维动态模拟,进行可视化交底,更直观、准确地指导现场施工;
  • 4、将BIM工程量统计结果进行多量对比,提升了材料工程量的准确性。
