本项目位于深圳市南山区西丽大学城,包括教学办公楼、实验实训楼、科研创新楼、教学楼、师生活动区。总建筑面积143443平方米,建筑高度23.7米~66.9米,最大建筑造型高度116米。建设单位由深圳市住宅工程管理站负责,BIM咨询单位由数云科际(深圳)技术有限公司承包。
本项目位于深圳市南山区西丽大学城,包括教学办公楼、实验实训楼、科研创新楼、教学楼、师生活动区。总建筑面积143443平方米,建筑高度23.7米~66.9米,最大建筑造型高度116米。建设单位由深圳市住宅工程管理站负责,BIM咨询单位由数云科际(深圳)技术有限公司承包。

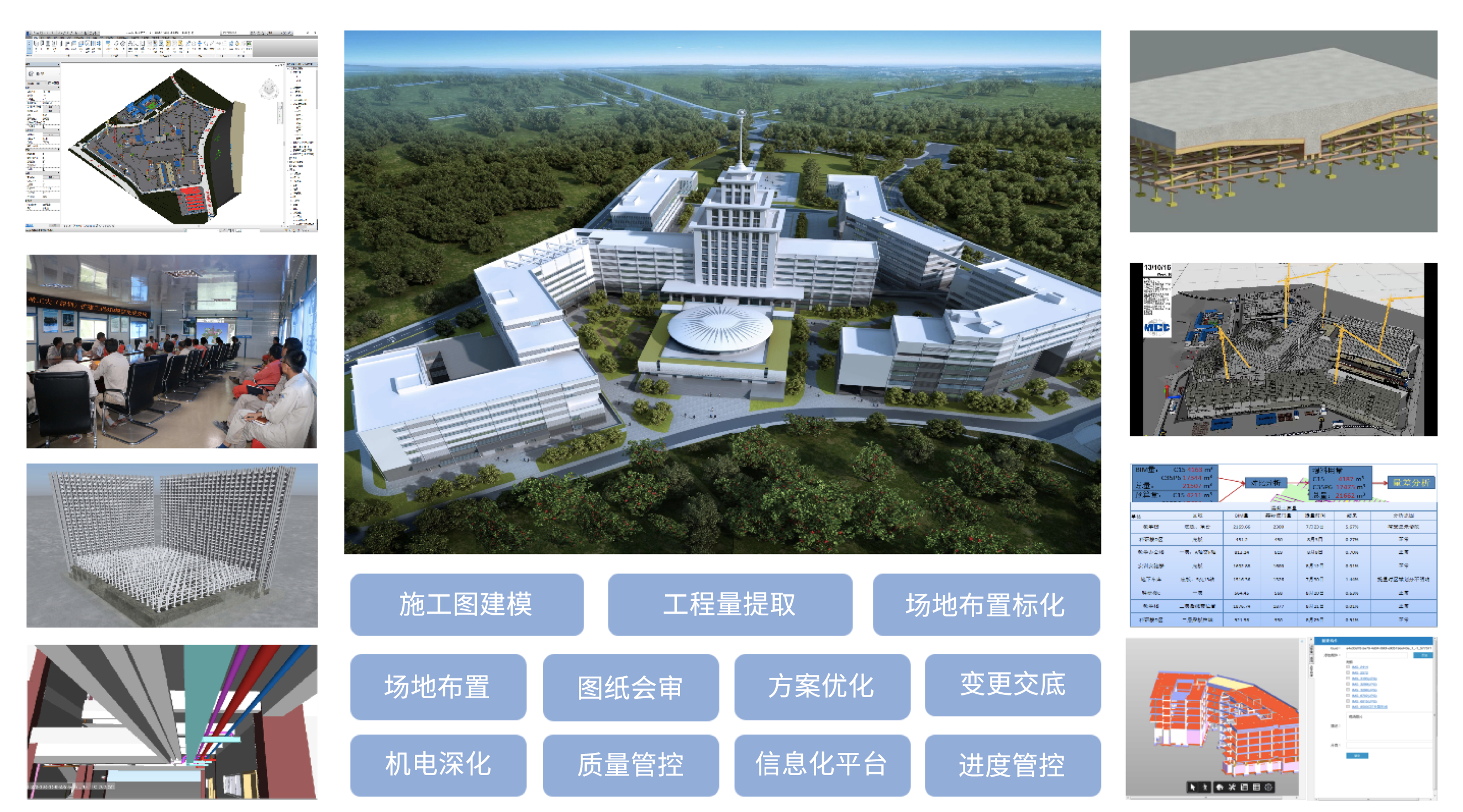

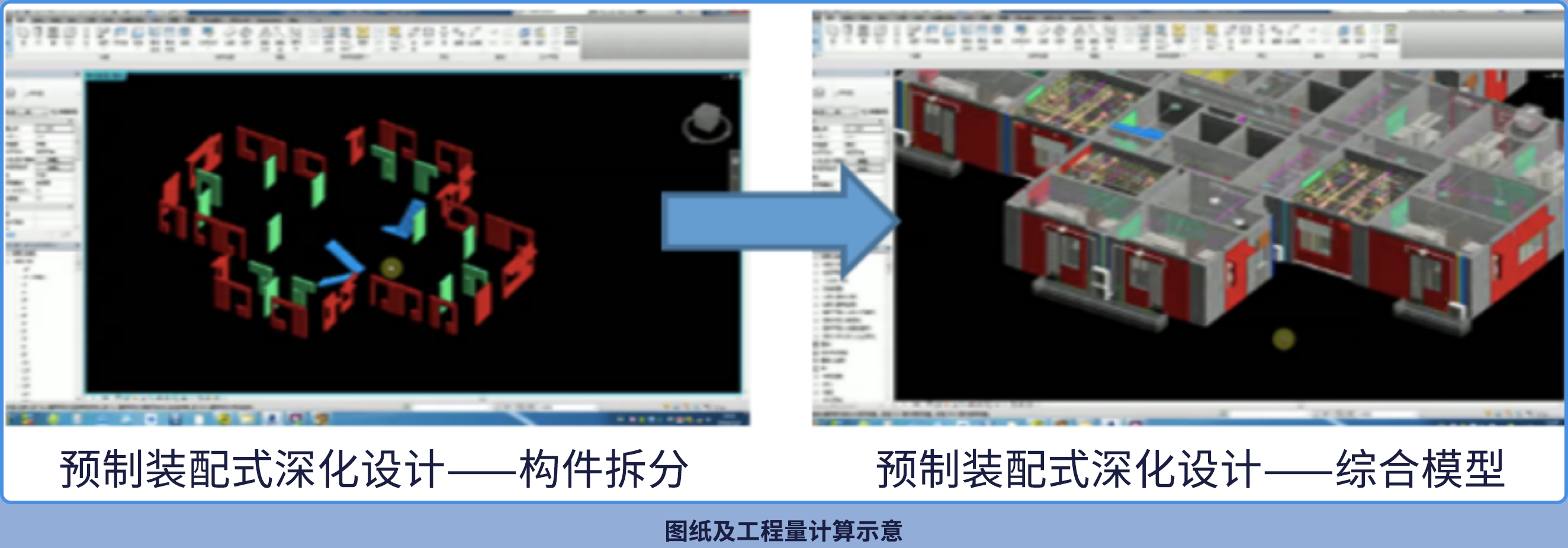

本项目通过提前建模发现图纸问题,有效减少了施工中由于图纸问题带来的变更所引起的进度延误,并采用节点深化,施工模拟、变更交底等直观形象的三维展示手段,提高了交底效率。对现场浇筑砼工程量进行分阶段分区域统计,减少了施工员工作量以及手算带来的偏差,较好的控制了混凝土用量。通过机电深化出图,协调各专业施工顺序,并对管道进行最合理布局,提高了效率,降低了成本。
哈尔滨工业大学(深圳)校区扩建工程于2018年8月底建成投入使用,为深圳首批建成投入使用的预制装配式建筑。预制装配式建筑通过“搭积木”的方式来建设,其最显著的特点就是“一体化”的建造模式,即“建筑、结构、机电、内装一体化”和“设计、生产、装配一体化”。采用全过程“一体化”协同的建造模式,实现自动化、数字化、智能化生产作业,使构件、部分部件、零配件协同化精益生产、精益建造,使建筑的整体性更好,抗风抗压能力更强,安全稳定性能也更出色。

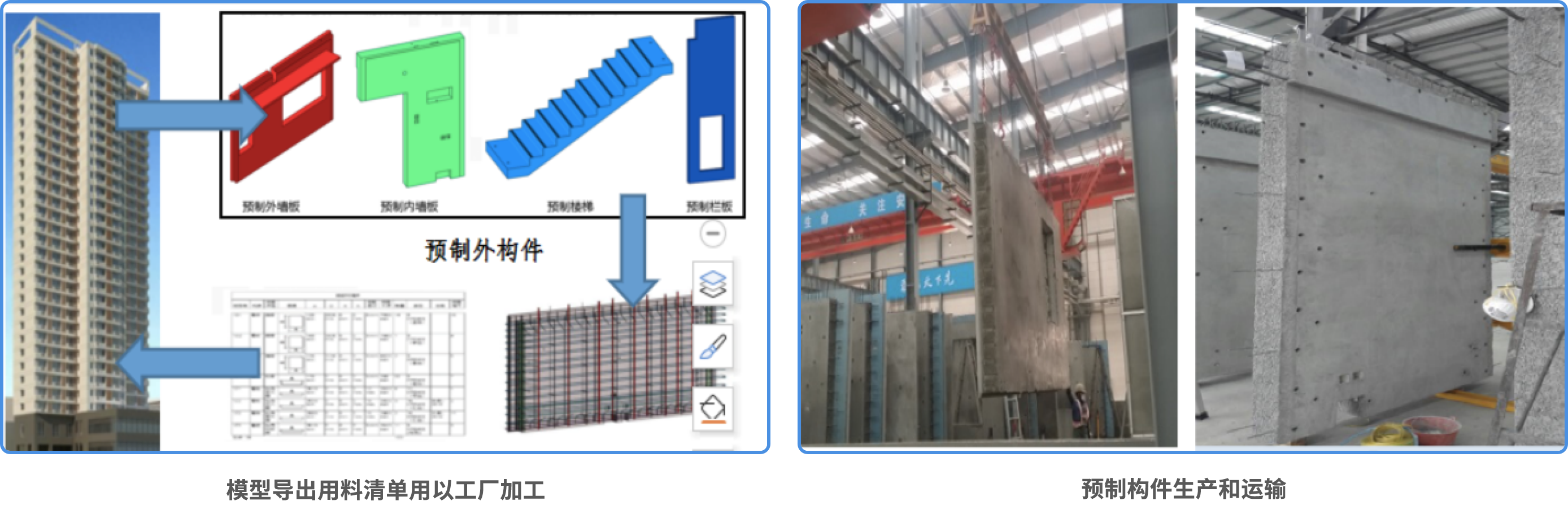

本项目所使用的预制构件分为预制外墙、预制内墙、预制楼梯、预制栏板;其中预制外墙2926件、预制内墙1995件、预制楼梯532件、预制阳台栏板3724件,合计预制构件混凝土立方量为8715.302立方米;预制率:28.6%,装配率:61.7%。
哈尔滨工业大学(深圳)校区扩建工程探索、尝试了BIM技术在高校工程中的新应用路线和方法,丰富了BIM技术在高校类项目中的应用体系。同时,项目应用工务署BIM协同管理平台,实现了质量、安全、进度、投资等维度的在线、精确、远程管理,并基于BIM系统管理平台的多专业协同管理,有效提高了项目组和各参建单位的协同管理效率。
